Industrie und Dienstleistungen
Der ideale Digitalisierungspartner kennt sich nicht nur mit Theorie und Technik, sondern auch mit der Branche seines Kundens aus. In acht Fokusbranchen stellen wir Ihnen ausgewiesene Experten zur Seite, die mit den Prozessen, Prioritäten und Herausforderungen Ihres Fachbereichs vertraut sind.
Kontakt
Video preview
Fertigungsunternehmen
Seit Langem konzentriert sich proMX darauf, Unternehmen der produzierenden Industrie bei der digitalen Transformation Dynamics 365 zu unterstützen.
proMX Services
proMX analysiert Ihre Geschäftsprozesse und stattet Ihr Unternehmen mit maßgeschneiderten Lösungen aus, um Ihre Herausforderungen zu meistern. In unserem Discovery-Workshop finden wir die passenden Werkzeuge, damit Sie in Zukunft noch produktiver arbeiten können. Legen wir los!
Interessant für Sie
Partners
Indem Sie als Partner der proMX Group die proMX 365 Productivity Suite anbieten, haben Sie die einzigartige Gelegenheit, Ihr Geschäftsportfolio zu erweitern und signifikantes Wachstum zu erzielen.
Werden Sie Partner!
Video preview
Wir helfen Firmen jeglicher Größe bei der Transformation zu digitalen Unternehmen.
Über uns
proMX ist Ihr Digitalisierungs-Partner. Wir helfen Ihnen, die Prozesse Ihres Unternehmens so zu transformieren, dass Sie agiler, effizienter und wettbewerbsfähiger arbeiten können. Als Microsoft-Partner haben wir jahrelange Erfahrung und herausragende Beziehungen.
Mehr über proMX
Video preview
Unsere Mission
Wir helfen Firmen jeglicher Größe bei der Transformation zu digitalen Unternehmen.
Natasha Ivanova
13 Mai 2026
Einblicke | 7 Min. Lesezeit

Inhalt

Für projektorientierte Unternehmen ist die Ressourcenplanung eine der wichtigsten und zugleich anspruchsvollsten Aufgaben. Zu viele Variablen müssen gleichzeitig berücksichtigt werden: Ressourcen, Aufgaben, Abhängigkeiten, Einschränkungen, Aufwände und ständig wechselnde Zeitpläne. In diesem Umfeld wirkt sich bereits eine einzelne Änderung auf das gesamte Projekt oder sogar auf das gesamte Portfolio aus.

Mit den neuesten Erweiterungen der proMX 365 Project Portfolio Management (PPM)-Lösung stellen wir eine neue Generation von Funktionen für Ressourcenplanung und Ressourcenauslastung vor. Das Werkzeug ist eng in Microsoft Dynamics 365 Project Operations integriert und gleichzeitig leistungsfähig genug, um die Komplexität realer Unternehmensszenarien abzubilden.

In diesem Artikel zeigen wir, was neu in der Project Portfolio Management App ist, welchen Mehrwert sie bietet und wie sie die Art und Weise verändert, wie Unternehmen ihre Ressourcen planen, zuweisen und optimieren.

Was bietet proMX 365 PPM, was klassische Ressourcenplanung nicht leistet?

Zunächst werfen wir einen Blick auf die klassische Ressourcenplanung. Was kommt Ihnen dabei in den Sinn?


Traditionelle PlanungKonsequenzen
Statische PläneRessourcenengpässe werden zu spät erkannt
Kapazitätsübersichten in ExcelAbhängigkeiten und Einschränkungen bringen Zeitpläne unerwartet ins Wanken
Manuelle AufgabenverteilungÜberlastung und Unterauslastung treten gleichzeitig auf
Isolierte ProjektpläneProjektmanager verbringen mehr Zeit damit, Pläne zu erklären, als sie zu verbessern

Auch wenn der traditionelle Ansatz über Jahre hinweg funktioniert hat, bedeutet das nicht, dass er den heutigen Anforderungen noch gerecht wird. Je dynamischer und komplexer die Arbeitswelt wird, desto deutlicher zeigen sich die Grenzen klassischer Methoden.

Was ist neu in proMX 365 PPM?

Damit Ressourcenplanung flexibel und anpassungsfähig auf Veränderungen reagieren kann, müssen Aufgaben, Ressourcen, Aufwand, Verfügbarkeit und Abhängigkeiten gemeinsam betrachtet und berechnet werden – nicht isoliert. Genau hier setzen die neuen Funktionen von proMX 365 PPM an.

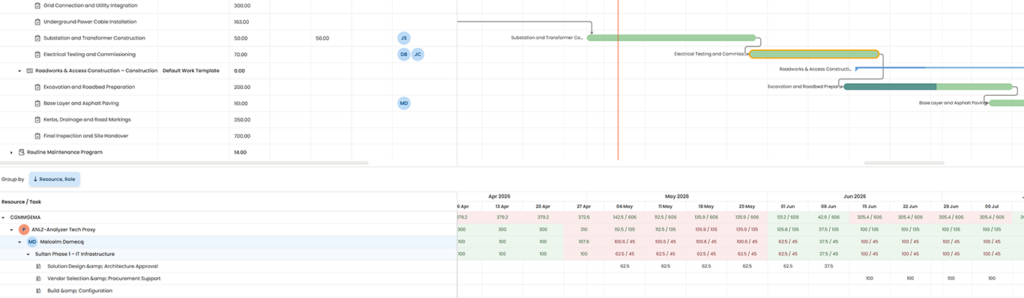

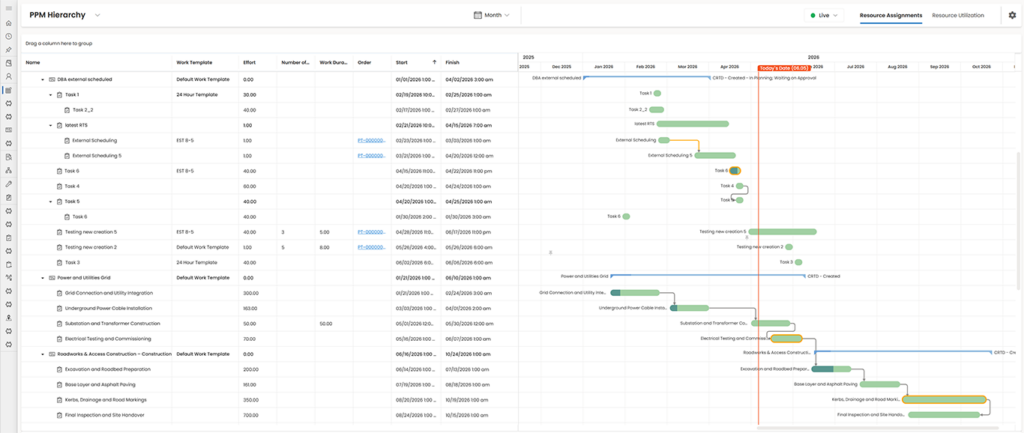

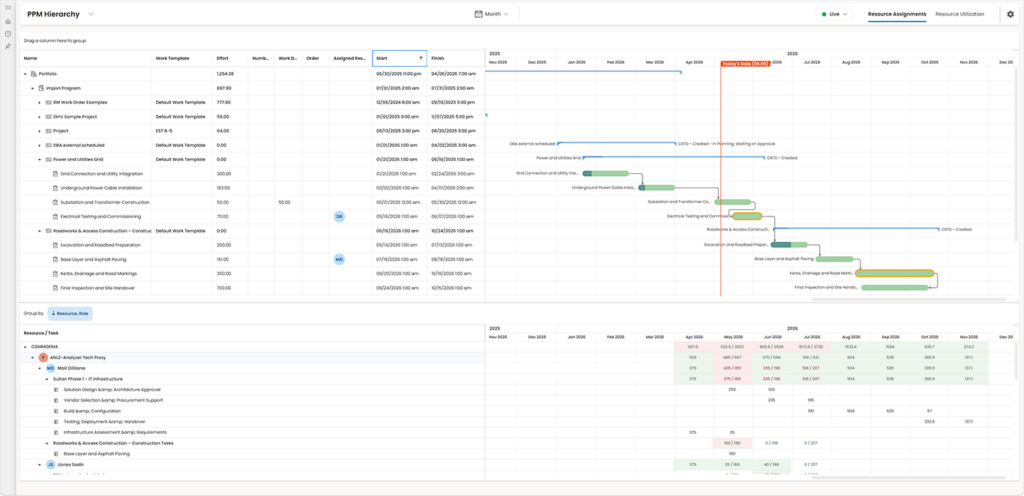

Eine zentrale Planungsansicht über Portfolio, Programm, Projekt, Aufgaben und Teilaufgaben hinweg

Im Kern von proMX 365 PPM steht eine konfigurierbare, hierarchische Planungsstruktur, die definiert, wie Daten berechnet und aggregiert werden: Portfolios → Programs → Projects → Project tasks → Subtasks.

Auf einer einzigen Oberfläche können Projektmanager:

  1. Aufgaben in einer strukturierten Tabelle anzeigen
  2. Termine, Dauern und Werte direkt im Kontext anpassen
  3. Auswirkungen sofort in einem synchronisierten Gantt-Diagramm visualisieren


Hinweis: Übergeordnete Elemente (Projekte, Programme, Portfolios) spiegeln automatisch die Zeitpläne der darunterliegenden Aufgaben wider. PMOs und Management erhalten so jederzeit eine aggregierte Gesamtübersicht.

Ressourcen­zuweisungen, die die Realität widerspiegeln

Unabhängig vom Ziel eines Projekts: Eine einzelne Person reicht in der Praxis selten aus. Deshalb legt proMX 365 PPM besonderen Wert auf Teamarbeit:


AspektDetails
GrundprinzipMehrere Ressourcen können an einer einzelnen Aufgabe arbeiten
Zuweisungsmodell– Mehrere Ressourcen pro Aufgabe
– Jede Zuweisung erzeugt einen eigenen Ressourcenzuordnungseintrag
AufwandsberechnungZugewiesene Stunden werden pro Ressource und pro Tag berechnet
Unterstützte Szenarien– Geteilte Arbeitslast zwischen Spezialisten
– Parallele Ausführung zur Verkürzung der Dauer
– Schrittweiser Aufbau oder Abbau des Aufwands
ErgebnisRealistische und flexible Ressourcenplanung entlang tatsächlicher Teamstrukturen


Intelligente Aufwandsverteilung (Work Contours)

Ressourcenplanung beantwortet nicht nur die Frage „wer“, sondern auch „wie viel“ und „wann“


AspektDetails
GrundprinzipPlanung berücksichtigt nicht nur „wer“, sondern auch „wie viel“ und „wann“
Zuweisungsmodell– Geplanter Aufwand
– Tägliche Verteilung der Stunden
– Abstimmung mit dem Arbeitskalender der Ressourcen
Kalenderlogik– Feiertage werden automatisch berücksichtigt
– Abwesenheiten ausgeschlossen
– Teilverfügbarkeit passt den Aufwand an

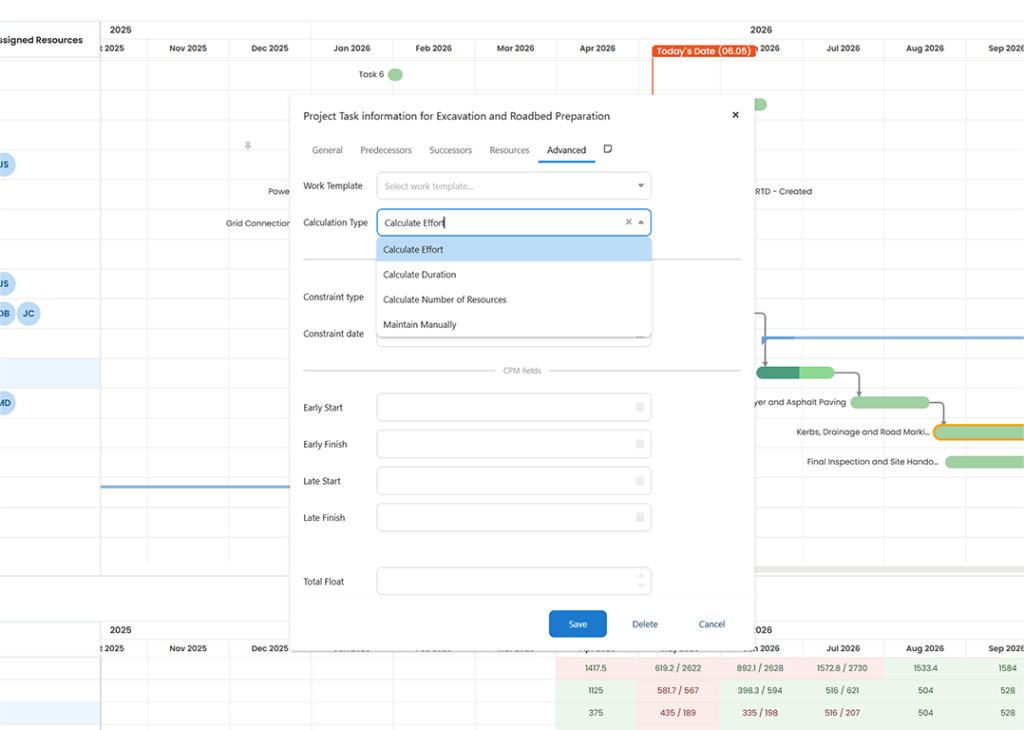

BerechnungslogikAutomatisch gesteuert durch die interne Scheduling-Engine von Project Operations oder die proMX Scheduling-Engine (keine manuelle Berechnung nötig)
ErgebnisPräzise, kalenderbasierte Aufwandsplanung bei minimalem manuellem Aufwand (z. B. ergibt eine 5-Tage-Aufgabe mit 8-Stunden-Kalender automatisch 40 geplante Stunden)


Flexible Berechnungslogik


AspektDetails
GrundprinzipUnterschiedliche Projekte erfordern unterschiedliche Planungsansätze
Verfügbare Modi– Dauer berechnen → Mehr Ressourcen verkürzen die Laufzeit
– Aufwand berechnen → Dauer bleibt fix, Aufwand steigt
– Anzahl Ressourcen berechnen → Ermittelt den Personalbedarf
– Manuelle Berechnung → Volle Kontrolle
Use CasesSzenarien mit festen Deadlines, Budgets oder Leistungsumfang
ErgebnisHohe Flexibilität durch an Projektvorgaben angepasste Planungslogik


Abhängigkeitsbasierte Planung


AspektDetails
Unterstützte Abhängigkeiten– Ende-Anfang (Finish-to-Start)
– Anfang-Anfang (Start-to-Start)
– Ende-Ende (Finish-to-Finish)
– Zeitliche Abstände (Lag/Lead)
Automatisches VerhaltenWird eine Aufgabe verschoben, verschieben sich nachfolgende Aufgaben automatisch
Ergebnis Transparente, steuerbare und verlässliche Planung – auch in komplexen Strukturen

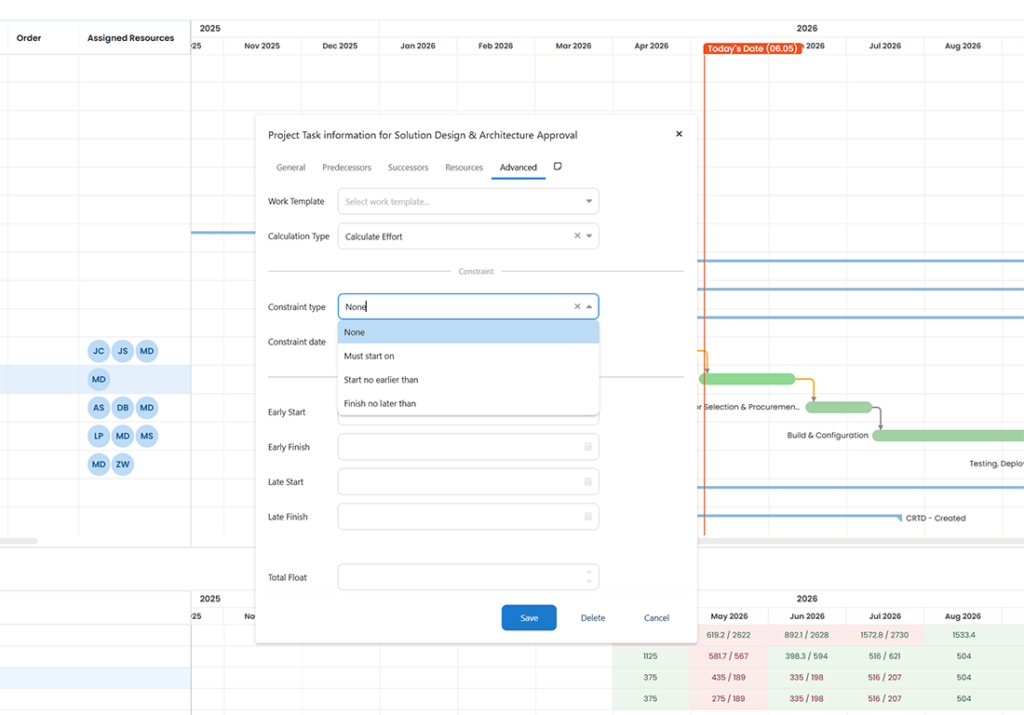

Umgang mit Einschränkungen


Project Operations proMX 365 Project Portfolio Management
Unterstützt keine Aufgabeinschränkungen. Änderungen an einer Aufgabe wirken sich automatisch auf alle verbundenen Aufgaben und Meilensteine aus.– Unterstützt Zieltermine (Deadlines), wie sie bereits aus Implementierungen bekannt sind
– Erweiterte Einschränkungen konfigurierbar (derzeit vier Kategorien verfügbar)
– Unterstützte Typen: „Muss starten/beenden am“, „Nicht früher/später als“, ASAP/ALAP
– Weitere Constraint-Typen aus Microsoft Project Desktop per Konfiguration ergänzbar

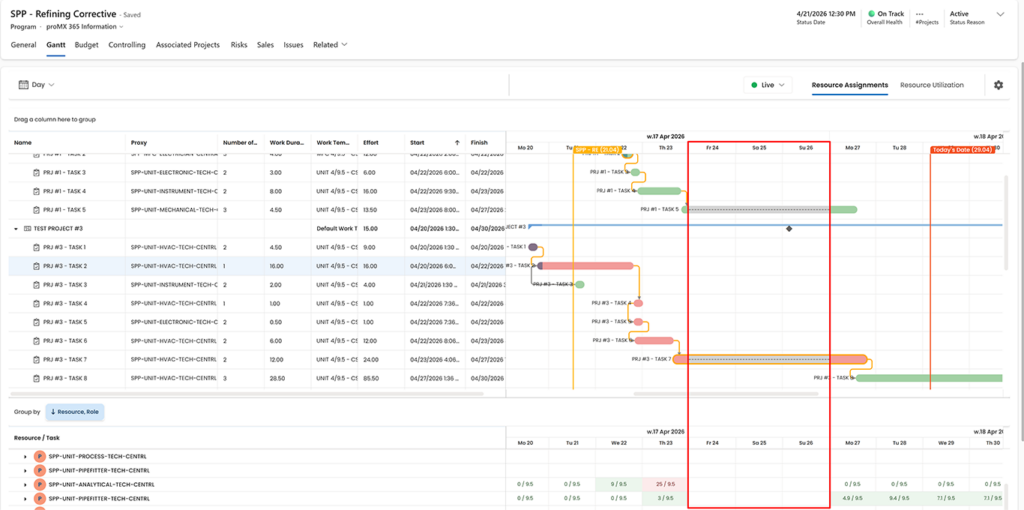

Integriertes Kritischer-Pfad-Management

Zu wissen, welche Aufgaben den größten Einfluss haben, ist genauso wichtig wie zu wissen, welche Ressourcen verfügbar sind. Deshalb verfügt PPM über ein integriertes Kritischer-Pfad-Management. Dabei handelt es sich um eine Abfolge von Meilensteinen ohne Pufferzeiten innerhalb eines Projekts oder Portfolios.


AspektDetails
GrundprinzipIdentifiziert Aufgaben, die den Projektabschluss direkt beeinflussen
Berechnete Kennzahlen– Frühester Start / Ende
– Spätester Start / Ende
– Gesamtpuffer (Slack)
VisualisierungKritische Aufgaben werden klar hervorgehoben
Nutzen für PMs– Fokus auf kritische Aufgaben
– Auswirkungen von Verzögerungen oder Ressourcenänderungen verstehen
– Fundierte Priorisierung treffen
ErgebnisHöheres Risikobewusstsein und zuverlässigere Projektergebnisse

Milestones


AspektDetails
GrundprinzipStrukturierte Meilensteinplanung mit Definition, Baseline und Tracking zentraler Liefertermine
Trend- & Änderungsverfolgung– Jede Prognoseänderung wird im Zeitverlauf dokumentiert (Milestone Trend Analysis)
– Transparenz über Terminverschiebungen und wiederkehrende Verzögerungen
– Vergleich zwischen Baseline, Prognose und Ist-Terminen
Alerts & Eskalation– Automatische Warnungen bei Abweichungen über definierte Schwellenwerte
– Priorisierung nach Schweregrad
– Optionale Eskalation bei kritischen Meilensteinen
Portfolio-Perspektive– Projektübergreifende Meilensteinketten verbinden Abhängigkeiten
– Transparenz auf Portfolioebene über kritische Lieferpfade
– Klarer Einblick in Folgewirkungen von Verzögerungen
ErgebnisProaktive Steuerung kritischer Termine, frühzeitige Risikoerkennung und verlässlichere Projektzusagen


Ressourcenauslastung

Unterhalb der Gantt-Ansicht bietet proMX 365 PPM eine leistungsstarke Komponente zur Darstellung der Ressourcenauslastung:


AspektDetails
Sichtbarkeitsebenen– Organisationseinheiten
– Geschäftsbereiche
– Ressourcen-Pools (rollenbasiert)
– Einzelne Ressourcen
Erfasste KennzahlenZugewiesene vs. verfügbare Stunden pro Tag
Erkenntnisse– Aktuelle Auslastung je Ressource
– Verbleibende Kapazität
– Überlastungen und Lücken
ErgebnisVolle Transparenz über Kapazitäten für fundiertere Planungsentscheidungen

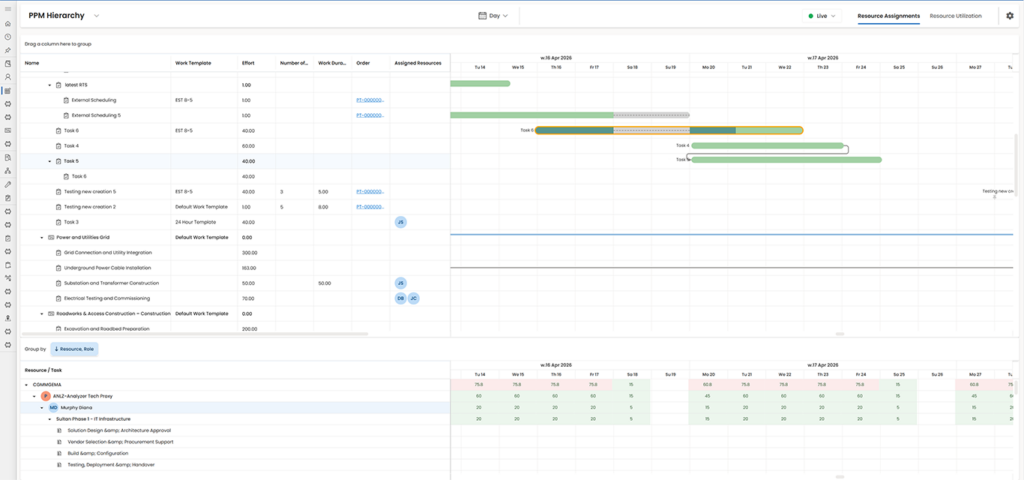

Ressourcen per Drag-and-drop zuweisen

ADie Zuweisung von Ressourcen ist keine separate Planungsaufgabe mehr, sondern kann:

  • direkt per Drag-and-drop auf Aufgaben erfolgen
  • automatisch über die gesamte Aufgabendauer hinweggesetzt werden
  • basierend auf Verfügbarkeit und Kalendern berechnet werden

Das reduziert den Planungsaufwand deutlich und erhöht gleichzeitig die Genauigkeit.

Visuelles Fortschritts-Tracking


AspektDetails
GrundprinzipAufgaben visualisieren sowohl Zeitverlauf als auch Leistung
Angezeigte Kennzahlen– Gesamtaufwand
– Erarbeitete (geleistete) Stunden
– Verbleibende Stunden
Erkenntnisse– Erkennen, wenn Aufwand schneller verbraucht wird als geplant
– Erkennen, wenn Aufwand schneller verbraucht wird als geplant
– Versteckte Probleme hinter Fortschrittswerten sichtbar machen
ErgebnisGenauere Fortschrittsmessung und frühzeitige Problemerkennung


Historische Ressourcen-Snapshots

Eine besonders leistungsfähige und oft unterschätzte Funktion sind historische Snapshots, mit denen sich aus vergangenen Projekten lernen lässt:


AspektDetails
KernfunktionAutomatische Erfassung und Speicherung von Planungs- und Ressourcendaten über die Zeit
Datenerfassung– Tägliche Snapshots der Planungsdaten
– Ressourcenallokation und -auslastung werden automatisch protokolliert
SpeicherungSnapshots werden für historische Vergleiche und Analysen gespeichert
Analyseumfang– Entwicklung des Projektumfangs
– Veränderungen in der Ressourcenplanung
– Anpassungen an Zeitplänen
Use Cases – Governance und Reporting
– Audit-Unterstützung
– Retrospektiven und Lessons Learned
ErgebnisRessourcenplanung wird vom statischen Prozess zum kontinuierlichen Lernsystem


Fazit

Moderne Projektabwicklung erfordert eine Ressourcenplanung, die die Realität abbildet. Die neuesten Erweiterungen in proMX 365 Project Portfolio Management führen Aufgaben, Abhängigkeiten, Aufwand, Verfügbarkeit und Auslastung in einer konsistenten Planungsumgebung zusammen. Anstatt Engpässe und Konflikte im Nachhinein zu lösen, können Sie Auswirkungen frühzeitig erkennen, Arbeitslasten proaktiv ausgleichen und sich auf das konzentrieren, was wirklich entscheidend ist.

Sie sind sich nicht sicher, ob unsere Lösung zu Ihren Anforderungen passt oder ob proMX der richtige Partner für die digitale Transformation Ihres Unternehmens ist? Sprechen Sie uns an – wir erstellen gern eine individuelle Demo für Sie.
